需要針對自家戶型判斷?
18980718528成都及周邊 · 上門測量 · 方案設計
| 項目名稱 | 濱江睿城 100 ㎡ 住宅家用中央空調安裝 | 系統形式 | 客廳風管機 + 主臥、兒童房分體機(掛機) |
| 樓盤區位 | 天府大道南段與環天府快速路交匯處(視高板塊) | 末端配置 | 風管機 1 臺 + 掛機 2 臺,名義制冷量合計 12.1 kW |
| 建筑面積 | 100 ㎡(套內約 80 ㎡) | 配置率 | 100%(末端與室外機 1:1,不設超配) |
| 戶型 | 3 室 2 廳 1 廚 2 衛 | 預留房間 | 次臥 1 間(本次不裝,預留機位、電源與穿墻套管) |
| 建筑條件 | 2021~2025 年建成的高層 / 洋房,119 棟、約 5500 戶,2024—2025 年交付 | 配置單位冷指標 | 180~250 W/㎡(逐間取值,加權約 218 W/㎡) |
| 空調面積 | 62 ㎡(客餐廳、主臥、兒童房、次臥) | 指標取值依據 | 朝向 · 樓層 · 是否封窗大玻璃 · 層高(見第三節) |
| 客戶稱呼 | 江先生(31 歲,汽車維修技師) | 常住成員 | 夫妻二人 + 一名 2 歲幼兒 |
| 新風系統 | 本次未設機械新風 | 施工單位 | 四川鼎格舒適家 |
這套房子位于天府大道南段與環天府快速路交匯處的視高板塊。需要先說明區位口徑: 視高板塊在天府新區眉山片區,行政上隸屬眉山市仁壽縣,并不在成都主城區范圍內, 本頁按「天府大道南段·視高板塊」表述。區位不影響空調本身的做法, 但會影響設備與輔材的到場時效、以及可選的安裝隊伍,這一點后文會提到。
樓盤分多批建成,2021 年首批開盤,2024—2025 年陸續交付,全盤 119 棟、約 5500 戶, 高層與洋房都有。江先生買的這套 100 ㎡ 三房屬于近年交付的批次, 土建條件與老房子相比寬裕得多:外墻有保溫,外窗是斷橋鋁中空玻璃, 陽臺與設備平臺按分體機的需求預留了機位,戶內凈高約 2.9 m。
條件寬裕,意味著約束不再來自房子,而來自錢包。中央空調的初次投入并不是一個小數目, 而把它拆開看,會發現錢花在了三個不同的地方:設備本身、為設備服務的吊頂與木作、 以及隱蔽在吊頂里的管路與保溫。三者中,吊頂與木作往往是最容易被低估的一塊—— 一個房間要不要做吊頂來藏風管機,直接決定了這一項的開支。 這也是三種方案費用拉開差距的根源所在。
| 支出構成 | 一拖四全屋多聯機 | 客廳風管機 + 各房分體機 | 客廳柜機 + 房間掛機 |
|---|---|---|---|
| 設備 | 高:一臺大外機 + 四臺嵌入機 | 中:一臺風管機 + 多臺掛機 | 低:一臺柜機 + 多臺掛機 |
| 吊頂與木作 | 高:全屋各房間均需配合吊頂 | 中:僅客廳局部吊頂 | 低:基本不做吊頂 |
| 管路與保溫 | 高:一套共用制冷劑回路,長度與保溫量最大 | 中:各自獨立,管路量隨機器數增加 | 低:管路最短,外露也最多 |
| 后期維護通道 | 依賴吊頂內檢修口 | 掛機可自行清洗;風管機依賴局部檢修口 | 掛機與柜機均可自行清洗 |
上表只做定性拆分,不寫具體金額,原因是這類工程的報價受品牌、機型、銅價與人工波動影響, 任何一個數字寫出來都會在半年后失效。能穩定判斷的是相對量級與影響因素, 這也正是江先生這套房子做決策時的依據。
江先生 31 歲,在汽車維修行業做技師,孩子剛滿兩歲。這個職業背景帶來了一個很具體的習慣: 他不太接受「差不多」的說法,習慣把東西拆成部件來比——一輛車的維修方案, 換個總成和分開換零件,價格、工時、后續可靠性都不一樣,他要先看清楚差在哪,再決定怎么修。 做中央空調的時候,他也是這個路子。
把這張卡讀完會發現,江先生的五條條件里,沒有一條是「越便宜越好」。 他的預算約束體現在第四條與第三條——通過分步實施把一次性的支出攤開, 而不是通過降低每一間的容量去省錢。這個區別很重要, 因為很多預算緊張的項目到收尾時出問題,恰恰是省錯了地方:系統形式可以簡化,容量標準不能縮水。
每臺末端配多大冷量,起點是單位面積配多少冷量,也就是配置單位冷指標。 成都地區家裝空調的常規取值區間是 180~250 W/㎡,高于不少北方城市, 原因是濕度。按 GB 50736—2012《民用建筑供暖通風與空氣調節設計規范》, 成都夏季空調室外計算干球溫度 31.8 ℃、濕球溫度 26.4 ℃,干濕球溫差只有 5.4 ℃, 空氣含濕量大,空調在降溫之外還要承擔可觀的除濕負荷,這部分潛熱不體現在干球溫度上, 卻要消耗制冷量。住宅吊頂內的風管機與壁掛機,送風量又比同冷量的商用機型小, 需要在容量上留出余量,兩條疊加,就形成了這個區間。
區間給的是范圍,具體取哪一檔要看房間本身。四個變量影響最大:朝向、樓層、是否封窗大玻璃、層高。 同一套房子里,朝向不同的兩間房,取值可能相差 40~60 W/㎡。
| 變量 | 取值偏低(180~200 W/㎡) | 取值偏高(230~250 W/㎡) |
|---|---|---|
| 朝向 | 北向、東北向,全天基本無太陽直射 | 西向、西南向,下午西曬疊加高濕;南向大面寬橫廳同樣取高段 |
| 樓層 | 中間層,上下樓層均有遮擋 | 頂層屋面得熱大;首層貼地返潮,地面潛熱負荷高 |
| 是否封窗大玻璃 | 常規窗墻比,雙層中空玻璃,有外遮陽或遮光簾 | 陽臺封窗后形成整面落地玻璃,無外遮陽,太陽輻射得熱成倍增加 |
| 層高 | 凈高 2.8 m 以下,體量小 | 凈高 3.0 m 以上或挑高空間,空氣體積大,冷量被稀釋 |
本項目落在四個變量上的位置是:客餐廳朝南、連通陽臺后成整片玻璃, 所在樓層視野開闊、無遮擋,兩項指向高段,取 225 W/㎡; 主臥同樣朝南但窗墻比常規,取 215 W/㎡;兒童房面積小、朝東南、短時受曬,取 205 W/㎡; 次臥朝西但本次不裝,為將來加裝預留時按 210 W/㎡ 計算容量。 這套房子為近年交付,外墻有保溫、外窗氣密性好,層高約 2.9 m 不構成加分項, 因此整體落在區間的中段,不需要往高段取。
| 房間 | 面積 | 配置單位冷指標 | 配置冷量 | 取值理由 / 本次處理 |
|---|---|---|---|---|
| 客餐廳(連通陽臺) | 30.0 ㎡ | 225 W/㎡ | 6.75 kW | 南向通陽臺成整片玻璃,無外遮陽;本次安裝,配嵌入吊頂的風管機 |
| 主臥 | 13.5 ㎡ | 215 W/㎡ | 2.90 kW | 南向、窗墻比常規,夜間使用;本次安裝 |
| 兒童房 | 8.0 ㎡ | 205 W/㎡ | 1.64 kW | 東南向、短時受曬,體量小但需單獨可控;本次安裝 |
| 次臥(預留) | 10.5 ㎡ | 210 W/㎡ | 2.21 kW | 西向;本次不裝,按此容量預留機位與套管 |
| 合計 | 62 ㎡ | 加權約 218 W/㎡ | 約 13.5 kW | 本次實施三間合計約 11.3 kW,預留一間約 2.2 kW |
面積 30.0 ㎡
指標 225 W/㎡ → 6.75 kW
風管機 7.1 kW
面積 13.5 ㎡
指標 215 W/㎡ → 2.90 kW
掛機 3.2 kW
面積 8.0 ㎡
指標 205 W/㎡ → 1.64 kW
掛機 1.8 kW
面積 10.5 ㎡
指標 210 W/㎡ → 2.21 kW
預留 2.5 kW 機位
本次覆蓋 51.5 ㎡
加權指標 約 218 W/㎡
末端 12.1 kW
本次安裝的三臺末端,名義制冷量合計 12.1 kW;加上預留的次臥,全屋四間共約 13.5 kW。 這里的取值沒有做任何「省錢式下調」,全部落在 180~250 W/㎡ 區間內, 客餐廳與主臥還取在區間中段偏上的位置。原因很直接: 客廳那臺風管機是嵌入吊頂的固定設備,裝完再想加大只能重做吊頂; 而容量配小造成的降溫慢,是后期花錢也補不回來的。
到這里,容量已經算清了,剩下的問題是「用哪種形式把它們裝起來」。 江先生把三種做法寫在一張紙上,按五個維度逐項對照,這張表也是他做決定的依據。
| 方案 | 初投資量級 | 美觀度 | 能效 | 維護 | 可擴展性 |
|---|---|---|---|---|---|
| 方案一 一拖四全屋多聯機 |
三者中最高。除設備本身,還牽動全屋各房間的吊頂與木作,輔材與人工都隨之增加 | 三者中最好。末端全部嵌入吊頂,墻面不掛機器,無外露管線 | 整體能效高,部分負荷時變頻運行省電;但外機容量大,只開一間時不如小機靈活 | 某臺室內機故障只影響對應房間;但共用一套制冷劑回路,外機停機時全屋同時停 | 最弱。增加末端要動共用制冷劑系統與吊頂,改造成本高 |
| 方案二 客廳風管機 + 各房分體機 (本次采用) |
居中。客廳保美觀花的錢集中在局部吊頂,房間部分用分體機壓住單價 | 客廳完整嵌入吊頂;臥室墻面留一臺掛機與背出管路,觀感弱于方案一 | 各機獨立啟停,開哪間用哪臺,部分負荷下無浪費;單機能效按所選機型確定 | 每臺設備各自獨立,一臺故障不影響其他房間;掛機濾網拆洗方便,風管機走局部檢修口 | 較好。未裝房間預留機位與套管即可加裝,不影響已裝部分 |
| 方案三 客廳柜機 + 房間掛機 |
三者中最低。幾乎不做吊頂,輔材與人工量最小 | 最弱。柜機占客廳地面約 0.5 ㎡,冷凝水與管路需沿墻角或地面處理 | 與方案二接近,取決于所選機型;柜機射流集中,連通長空間的溫度均勻性略差 | 與方案二相同,各自獨立;日常維護最方便 | 好,但客廳已被柜機占位,將來改成風管機需要重做客廳吊頂 |
比對下來,三個方案的差別集中在兩處:客廳那臺末端要不要藏進吊頂,以及全屋要不要共用一套制冷劑系統。 方案三輸在客廳——柜機占地、外露管線和直吹感,與江先生「客廳是門面」的要求對不上; 方案一贏在觀感與整體性,但要多花的是吊頂與木作,而這部分在預算緊張時最不劃算。 方案二剛好落在中間:用一次局部吊頂換來客廳的觀感,房間部分則用單價更低、 維護更省事的分體機解決。
| 對照項 | 風管機 / 分體機(單機獨立) | 多聯機(全屋共用回路) |
|---|---|---|
| 故障影響范圍 | 一臺出問題只影響它所在的房間,其余照常運行 | 室外機一停,所有室內機同時停止 |
| 濾網清洗 | 掛機拆下面板即可抽洗,客廳風管機從檢修口取放 | 各室內機濾網都在吊頂內,逐臺開檢修口取放 |
| 制冷劑系統 | 每臺機器一套獨立回路,互不牽連 | 全屋一套回路,任何一處泄漏都影響整體 |
| 檢修口需求 | 僅在風管機處設局部檢修口 | 需要覆蓋各室內機與分歧管節點 |
| 后續擴展 | 新增機器不影響既有設備 | 增加末端需接入共用回路,工序更重 |
這張表里最關鍵的一行是故障影響范圍。家里有幼兒,空調在盛夏全天開著是常態, 如果一套共用回路出問題,受影響的是全屋;而分步實施的單機獨立, 壞哪臺修哪臺,其余房間不受牽連。對預算與容錯都敏感的住戶來說, 這一條的權重往往高過觀感上的那一點差距。
方案定了,接著是節奏問題。100 ㎡ 的三房,一次把四間全做齊,投入會比分開做高出不少; 而分開做又要保證將來加裝時不破壞已經做完的面層。這兩件事得同時解決, 辦法是把「本次安裝」與「本次預留」拆成兩列來排。
| 房間 | 優先級 | 本次處理 | 排序理由 |
|---|---|---|---|
| 客餐廳 | 第一優先 | 安裝,嵌入式風管機 | 全屋使用頻率最高的空間,裝修期做吊頂一次到位;后補代價最大 |
| 主臥 | 第二優先 | 安裝,壁掛機 | 夫妻二人夜間主要休息區,夏季使用強度大 |
| 兒童房 | 第二優先 | 安裝,壁掛機 | 幼兒睡眠區,需要單獨可控、溫度穩定,不能與客廳聯動 |
| 次臥(客房 / 備用) | 暫緩 | 不裝,預留機位與接口 | 平時使用頻次低;將來加裝時已有條件,不必再破壞墻面 |
排序的依據是「使用頻次 × 后補代價」。客廳之所以排第一,不只是因為它用得最多, 更因為它是唯一必須配合吊頂才能做好的位置——裝修期不做,將來想補就得重做客廳吊頂, 這一項的后補代價遠高于設備本身。主臥與兒童房第二,理由是頻次高且對溫度穩定有要求。 次臥放在暫緩,是因為它平時空著,而它的加裝條件可以在這次一并做進墻體,成本很低。
預留這件事,成本主要花在人工和輔材上,金額不高,但價值集中在「將來不用拆」。 需要提醒的是,預留不等于隨便埋一根管:套管的管徑、轉彎半徑、暗盒的高度與位置, 都要按將來可能安裝的機型尺寸來定,管徑留小了照樣穿不進去。
本項目安排 3 個工作日,節奏比全屋多聯機更快,因為只有客廳一處需要配合吊頂。 順序上,客廳風管機必須排在木工封板之前,臥室掛機則可以在墻面處理后安裝, 兩類作業的時間點不同,現場要分開排。
| 時段 | 工序 | 說明 |
|---|---|---|
| 第 1 天 | 現場復核與定位放線 | 核對梁位、墻體與預留套管位置,彈客廳風管機中心線與管路走向線 |
| 第 1 天 | 開孔與預留施工 | 客廳穿墻孔與次臥預留套管一次成型,孔位避開梁與柱 |

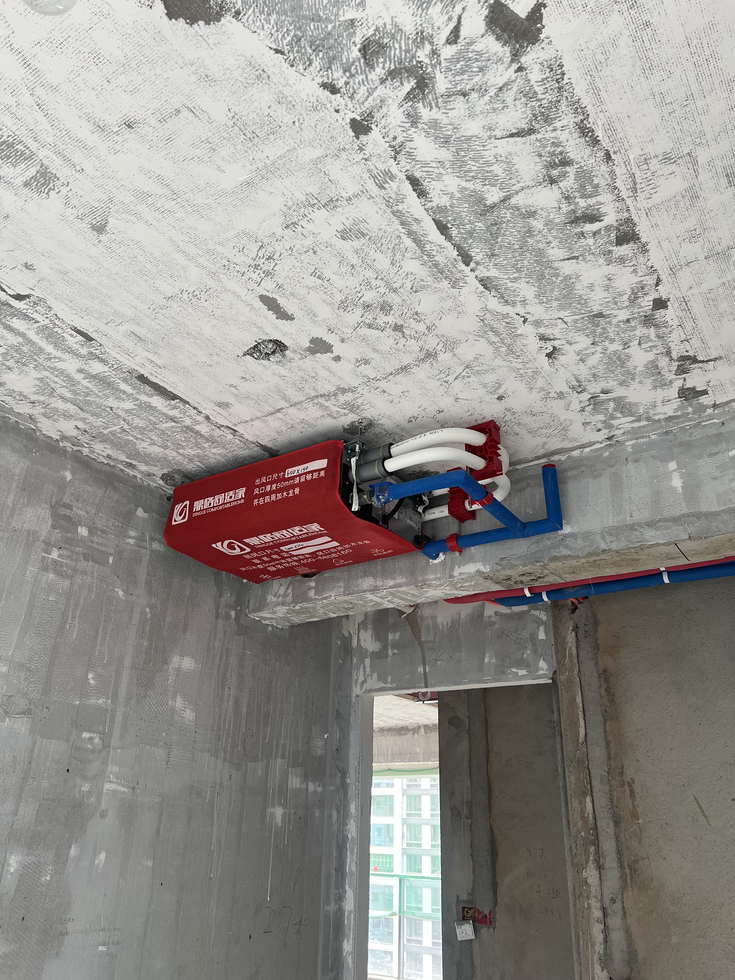

| 第 2 天 | 客廳風管機吊裝 | 四吊桿固定、校平,留出冷凝水管坡度所需高差 |
| 第 2 天 | 冷媒管敷設與連接 | 按實測下料、彎管、擴口連接,管路全程走向明確 |
| 第 2 天 | 保溫與冷凝水管敷設 | 冷媒管與冷凝水管分別保溫,排水管逐段復測坡度 |
| 第 3 天 | 保壓檢漏與抽真空 | 客廳風管機系統保壓觀察、抽真空至規定真空度并保持 |
| 第 3 天 | 隱檢交接與預留核對 | 書面交接吊頂內標高與風口尺寸,同時核對次臥預留條件并留影像記錄 |
| 墻面完成后 | 臥室掛機安裝與調試 | 墻面處理完畢后安裝掛機,接電接管并逐臺試運行 |

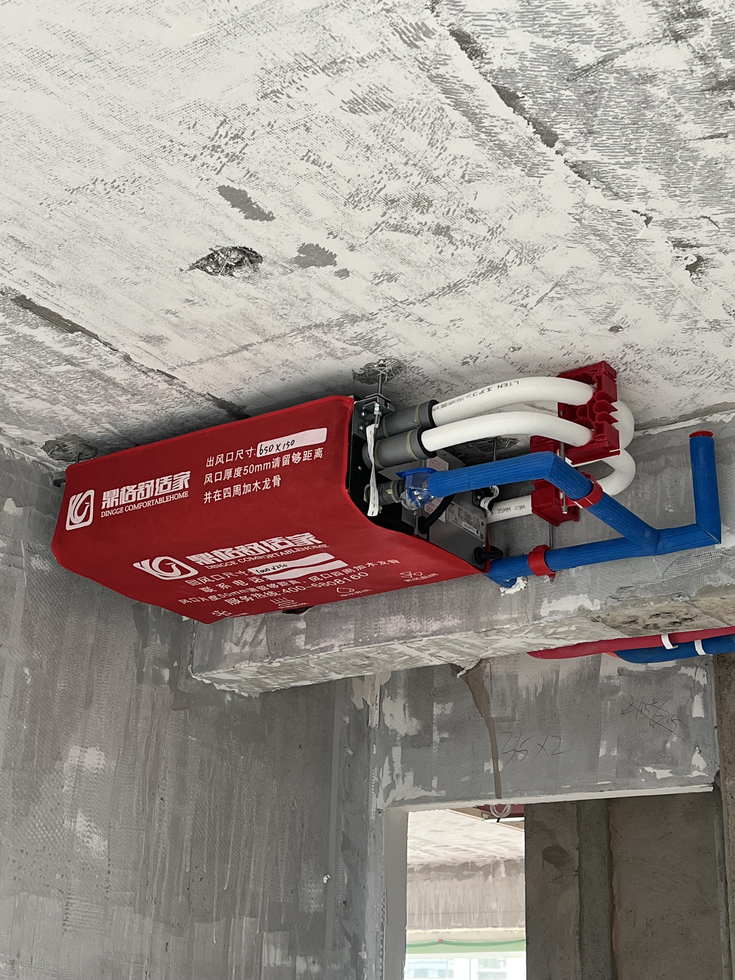

客廳風管機嵌在吊頂里,吊頂能做多薄,由機身高度、吊桿調節量、冷凝水管坡度所需高差 與封板厚度四項加總決定,而其中坡度是硬約束。本項目先實測梁下凈高,再反推吊頂完成面標高, 把這個數字寫進與裝修方的交底單。為了壓低吊頂而犧牲坡度會造成排水不暢, 這一項不能讓步;反過來,如果按常規經驗隨手定一個厚度, 很可能出現吊頂做完之后冷凝水排不出去的情況。
客廳風管機的制冷劑管路連接完成后,按 GB 50243—2016《通風與空調工程施工質量驗收規范》 的要求做系統檢漏,常規做法是充入干燥氮氣按廠家規定的試驗壓力保壓并觀察壓力讀數。 本次工程只有客廳這一段管路需要藏在吊頂內,一旦封板后再發現滲漏, 拆的就是客廳頂面。掛機部分雖然露在外面,同樣按同一標準檢漏, 原因在于泄漏檢查對系統是整體動作,不能只做一部分。
分步實施最容易出問題的環節是預留。套管埋進墻里、暗盒封在墻內之后, 如果沒有任何記錄,將來加裝時就得靠重新探測來找。本項目的做法是: 預留完成后逐項拍照,標出套管中心標高、暗盒位置與排水接口走向, 與隱蔽工程記錄一并歸檔,同時把位置標在裝修圖紙上交給裝修方, 要求木作與貼磚階段不得覆蓋或封堵。
分步實施的項目,驗收要分成兩批:本次安裝的部分按常規交付, 預留的部分則要單獨核對,并留下可供將來使用的記錄。
| 交付節點 | 施工方完成的動作 | 需要業主或裝修方確認的內容 |
|---|---|---|
| 方案交底 | 出具三種方案比對結論與最終選定的系統形式 | 業主確認方案與分步實施范圍 |
| 隱蔽前交底 | 提交客廳吊頂內機身標高、管路走向、風口開孔尺寸 | 木工按該尺寸封板;變更須在封板前提出 |
| 預留核對 | 核對次臥套管、暗盒與排水接口位置并拍照歸檔 | 業主與裝修方共同確認預留位置,簽收記錄 |
| 保壓檢漏 | 充氮保壓并記錄壓力讀數與起止時間 | 業主可在保壓期內到場查看壓力表 |
| 抽真空 | 抽真空至規定真空度并保持,觀察是否回升 | — |
| 隱檢交接 | 出具隱蔽工程記錄,與裝修方書面交接 | 裝修方簽收標高、風口尺寸與檢修口位置 |
| 封板后復核 | 核對風口開孔與檢修口可達性 | 業主確認風口位置與吊頂效果一致 |
| 調試與移交 | 逐臺試運行,核對出風溫度與噪聲,講解使用方法與預留說明 | 業主確認各房間控制與導風方向;接收維護說明與預留資料 |
預留部分的資料要單獨成套保存。江先生對此的態度是:這部分東西現在用不上, 但兩年后要加裝的時候,翻出這張記錄就能直接用,不必讓師傅再在墻上找一遍。
這套房子里同時存在兩類末端,體感并不一樣。客廳的風管機嵌在吊頂, 氣流自上而下循環,條形風口沿窗側布置,送風速度控制在 2.0~2.5 m/s, 整個連通空間溫度相對均勻;臥室的掛機裝在墻面上方,射流更集中, 因此把導風板調到向上或斜向,避免風直接落在床上。 兒童房額外要求單獨控制,不與客廳聯動,夜里只開這一臺。
| 項目 | 取值 | 說明 |
|---|---|---|
| 夏季室內設計溫度 | 26 ℃ | 按 GB 50736—2012 居住建筑室內設計參數 |
| 客廳送風口風速 | 2.0~2.5 m/s | 高于此值易產生風噪,低于此值射程不足 |
| 客廳回風口風速 | 2.5~3.0 m/s | 與檢修口合并設置,便于取放濾網 |
| 掛機噪聲(低檔) | ≤26 dB(A) | 主臥與兒童房按此檔長期運行 |
| 兒童房控制 | 獨立線控,不聯動客廳 | 夜間單獨運行,避免全屋啟動 |
| 預留房間 | 本次不接入 | 套管、電源與排水口均已封堵待用 |
因為只裝了三臺末端,且客廳風管機與兩臺掛機各自獨立啟停, 本戶的實際運行方式比全屋系統更「碎片化」:夜里多半只開兒童房或主臥一臺。 下表按成都居民生活用電價格做量級測算,用于判斷費用水平,不代表實際賬單。
| 項目 | 取值 | 計算 | 結果 |
|---|---|---|---|
| 用電單價 | 0.5224 元/kWh | 成都居民生活用電一檔電價 | — |
| 夏季使用天數 | 約 95 天 | 6 月中至 9 月中 | — |
| 日均運行時長 | 約 7 小時 | 夜間臥室為主,白天客廳分時段 | — |
| 平均輸入功率 | 約 2.4 kW | ★工程經驗:含同時使用系數后的折算值 | — |
| 夏季耗電量 | — | 95 × 7 × 2.4 × 0.6 | 約 958 kWh |
| 夏季制冷電費 | — | 958 × 0.5224 | 約 500 元 |
需要說明的是,上表的數字只覆蓋本次已安裝的三臺末端。 將來次臥加裝之后,使用天數與運行時長都可能增加,費用也會隨之變化; 這部分在預留階段就可以預判,不必等到裝完才知道。
