| 項目名稱 | 德商·御府天驕 149 ㎡ 住宅家用中央空調安裝 | 系統形式 | 一拖五多聯機(氟系統),側出風嵌入式 |
| 樓盤地址 | 成都市天府新區劍南大道與牧華路交匯處 | 室外機容量 | 名義制冷量 18.0 kW |
| 建筑面積 | 149 ㎡(套內約 118 ㎡) | 室內機配置 | 5 臺,名義制冷量合計 22.1 kW |
| 戶型 | 4 室 2 廳 1 廚 2 衛 | 配置率 | 123%(室內機與室外機容量之比) |
| 建筑條件 | 2019~2020 年交付住宅(高層 / 洋房 / 疊墅),小區共 2430 戶,本戶為精裝交付 | 配置單位冷指標 | 180~250 W/㎡(逐間取值,加權約 226 W/㎡) |
| 空調面積 | 92.0 ㎡(客餐廳、主臥、兒童房、客房、書房) | 指標取值依據 | 朝向 · 樓層 · 是否封窗大玻璃 · 層高(見第三節) |
| 客戶稱呼 | 凌先生(37 歲,通信運營商項目經理) | 常住成員 | 夫妻二人 + 一名小學生 |
| 既有裝飾面 | 石膏板吊頂 + 墻紙 + 地磚 / 實木復合地板,交付即成品 | 施工單位 | 四川鼎格舒適家 |
德商·御府天驕位于天府新區劍南大道與牧華路交匯處,2019~2020 年交付,學府組團到 2022 年才交房, 業態包含高層、洋房與疊墅,整個小區 2430 戶。凌先生這套房子屬于精裝交付, 也就是中央空調進場時,頂面已經封了石膏板吊頂,墻面貼了墻紙,地面鋪了地磚與實木復合地板, 成品柜體也已經安裝到位。這類房子與清水房的差別,不在面積也不在結構,而在「可動范圍」: 清水房里空調想從哪里走管就從哪里走管,精裝房的每一根管子都必須先找到一條不碰成品面層的路徑。
精裝房的另一個特點是,開發商在土建階段已經替住戶考慮過空調,只是考慮的對象通常是分體機—— 一間臥室一個穿墻孔,一臺室外機一個機位,冷凝水就近排到外墻。而多聯機需要的是完全不同的接口條件: 一個能容納更大外形的機位、一組從室外機通往各房間的冷媒管束、一條能靠坡度自流排出的冷凝水主管, 以及一路容量足夠的專用電源。這些條件在精裝交付的房子里,有的能直接用,有的能改造后使用, 有的則完全用不上。所以進場后的第一件事不是放線,而是把既有條件逐項翻出來核。
| 既有條件 | 交付時的原始狀態 | 核驗結論 |
|---|---|---|
| 吊頂 | 客餐廳與臥室均為石膏板吊頂,吊頂面層到結構板下實測凈空約 190 ㎜,燈槽內空腔略高 | 凈空不足以整體容納常規機身,客餐廳沿外墻一側做局部跌級處理 |
| 原預留穿墻孔 | 各臥室外墻留有一處 φ70 孔,按分體機一對一預留 | 孔徑夠單組冷媒管用,但走向與多聯機主管路徑不符,續用 2 處、廢棄 3 處、新增 2 處 |
| 冷凝水排放 | 戶內無專用空調冷凝水立管,僅公衛與廚房設地漏 | 主管接入公衛地漏,坡度與標高要在既有吊頂內重新核算 |
| 空調電源 | 配電箱內按分體機預留了 3 路空調回路,容量與線徑各不相同 | 多聯機只需 1 路專用回路引至室外機,其余回路保留不動 |
| 室外機位 | 樓棟外側預留一處分體機機位,帶百葉格柵,凈寬約 900 ㎜ | 與 18.0 kW 室外機外形不匹配,需按散熱間距調整格柵橫檔后復核 |
| 墻內管線 | 給水管、照明與插座線管、燃氣管道均已在墻內成型 | 新增孔位必須避開這些管線,打孔前逐面探測 |
| 門窗與封窗 | 斷橋鋁合金中空玻璃窗,陽臺已封窗并入客廳 | 客廳形成整面落地玻璃,外圍護得熱按封窗條件計入負荷 |
這張表里最容易被低估的是吊頂凈空那一行。精裝房的吊頂是為燈具與管線預留的,不是為空調機身預留的, 190 ㎜ 的凈空裝不下常規 200 ㎜ 級機身的機器,更不用說機身下面還要讓出冷凝水管的坡度。 處理方式有兩條路:一是把客餐廳沿外墻一側的吊頂下沿降低約 60 ㎜ 做一道跌級,把機器藏進跌級里; 二是整屋換成機身更薄的小規格機型,但那樣單臺容量不夠,客廳反而要多裝一臺。 本戶最終選擇前者,原因是跌級只出現在外墻一側,從室內中心看過去與原有吊頂的層次基本一致, 而多裝一臺內機帶來的噪聲點與檢修點增加,代價更大。
凌先生 37 歲,通信運營商項目經理,日常工作就是盯工程節點、翻交付資料,對「過程能不能查得到」這件事格外在意。 家里是夫妻二人加一名讀小學的孩子。這套房子是二次置業,孩子上學近、面積夠用是主要原因, 中央空調則是買房時就定下來的事——原來的住處客廳靠一臺柜機撐著,夏天降溫慢,孩子房間的掛機又正好對著床。
需求溝通時,凌先生提出的第一個條件不是溫度也不是價格,而是流程:每個階段要留下照片與書面記錄, 哪一天開了哪個孔、孔在哪里、修復前修復后各是什么樣子,都要能翻出來。 這個要求與精裝房改造的施工特點正好對得上——正是那些「開在成品面層上的孔」最容易在半年后說不清楚。
這五條里,第一條與第三條互相牽制:減少開孔數量意味著可選的落位點變少, 而每少開一個孔,就少一處需要修復和記錄的位置。本戶的做法是把五個機位連同檢修口一起排進一張定位圖, 圖上標注每個開孔的坐標與尺寸,現場每完成一處就對著圖拍一張,竣工時這張圖與照片一一對應。
給一臺室內機挑容量,起點是「每平方米配多少瓦冷量」這個數,也就是配置單位冷指標。 成都家裝中央空調的習慣區間是 180~250 W/㎡,比同緯度的許多城市都要高, 原因主要有兩個。其一在濕度:按 GB 50736—2012《民用建筑供暖通風與空氣調節設計規范》, 成都夏季空調室外計算干球溫度 31.8 ℃、濕球溫度 26.4 ℃,兩者只差 5.4 ℃。 干濕球溫度靠得越近,說明空氣越潮,空調在降溫之外還要花力氣把水汽凝出來, 這部分除濕負荷不算在干球溫度上,卻一樣要占用制冷量。
其二在末端形式。住宅吊頂內的風管機受機身厚度與風口開孔尺寸的雙重限制, 風量與出風溫差都比同冷量的商用機組小,房間里的熱空氣換得慢, 要保證合理時間內把溫度壓下來,裝機就要給得比理論負荷高一些。 這兩條疊加,才形成 180~250 W/㎡ 這個區間。指標給的是范圍,具體取哪一檔要看房子本身。
同一棟樓、同一個戶型,只因為朝向、樓層、封窗做法不同,逐間取值就可能相差 40~60 W/㎡。 這四個變量在精裝房里尤其明顯——封窗通常由業主自己完成,交房時的窗與入住后的窗常常不是一回事。
| 變量 | 取值偏低(180~200 W/㎡) | 取值偏高(230~250 W/㎡) |
|---|---|---|
| 朝向 | 北向、東北向,全天幾乎接不到直射陽光 | 西向、西南向,午后西曬疊上高濕;南向大面寬橫廳同檔取高 |
| 樓層 | 中間層,上下都有遮擋,屋面與地面傳熱可以忽略 | 頂層屋面得熱明顯;首層貼地返潮,地面潛熱負荷重 |
| 是否封窗大玻璃 | 常規窗墻比,中空玻璃,外窗帶遮陽或室內加遮光簾 | 陽臺封進室內,形成整面落地玻璃又無外遮陽,輻射得熱成倍增加 |
| 層高 | 凈高 2.8 m 以內,空氣體量小 | 凈高 3.0 m 以上或挑高,空氣體量大,冷量被攤薄 |
本戶在這四個變量上的實際落位是:客餐廳為南向橫廳,陽臺封窗后并進客廳形成整面落地玻璃, 中高樓層前方無遮擋,三項都指向高段,取 248 W/㎡;主臥同樣南向,但窗墻比常規、夜間使用, 取 232 W/㎡;兒童房東向,上午受曬時間短,取 216 W/㎡;客房北向無直射,取 204 W/㎡; 書房是北向小房間,只供一人使用,取 192 W/㎡。逐間差值最大 56 W/㎡,全部來自這幾項條件,與房間面積無關。
| 房間 | 空調面積 | 配置單位冷指標 | 計算冷量 | 取值依據 |
|---|---|---|---|---|
| 客餐廳(橫廳) | 34.5 ㎡ | 248 W/㎡ | 8.56 kW | 南向橫廳,陽臺封窗后整面落地玻璃且無外遮陽,中高樓層無遮擋,取接近上限 |
| 主臥 | 18.6 ㎡ | 232 W/㎡ | 4.32 kW | 南向、窗墻比常規,以夜間使用為主,取中高段 |
| 客房(次臥) | 16.3 ㎡ | 204 W/㎡ | 3.33 kW | 北向無直射,使用頻次低,取中段偏下 |
| 兒童房 | 12.4 ㎡ | 216 W/㎡ | 2.68 kW | 東向,上午短時受曬,兒童對溫度波動敏感,取中段 |
| 書房 | 10.2 ㎡ | 192 W/㎡ | 1.96 kW | 北向小房間、單人使用,取區間中低位 |
| 合計 | 92.0 ㎡ | 加權約 226 W/㎡ | 約 20.83 kW | 五間取值自 192 至 248 W/㎡,差異由四項條件決定 |
算出的冷量不能直接當機型號用。多聯機室內機的名義制冷量是分檔的, 每一間都要往上靠到相鄰檔位,靠的時候要注意兩頭:大房間往上取是為了保證降溫速度, 小房間則不宜取大,否則頻繁啟停反而讓溫度上下浮動。本戶兒童房與書房的計算值都低于 2.7 kW, 已經接近常規最小檔位,取檔時只做小幅上調。
面積 34.5 ㎡
指標 248 W/㎡ → 8.56 kW
室內機 9.0 kW
面積 18.6 ㎡
指標 232 W/㎡ → 4.32 kW
室內機 4.5 kW
面積 16.3 ㎡
指標 204 W/㎡ → 3.33 kW
室內機 3.6 kW
面積 12.4 ㎡
指標 216 W/㎡ → 2.68 kW
室內機 2.8 kW
面積 10.2 ㎡
指標 192 W/㎡ → 1.96 kW
室內機 2.2 kW
空調面積 92.0 ㎡
加權指標 約 226 W/㎡
室內機 22.1 kW
五臺室內機名義制冷量合計 22.1 kW,比逐間計算值 20.83 kW 高出約 6%, 這個差額全部來自取檔時的向上進位,屬于正常范圍。 真正需要單獨控制的另一組比例,是室內機容量之和與室外機容量之比,也就是配置率。
多聯機把多臺室內機掛在同一套制冷劑管路上,室外機只有一個。這樣一來, 室內機總容量與室外機容量之間就要有一個合理的比例,行業里叫配置率。 這個比例的主要作用是匹配「同時使用」這件事:家里五臺內機全開的時段并不長, 室外機按全開容量選會造成長期低負荷運行,按最常用的兩三間選又會在全開時帶不動。
| 核算項 | 計算式 | 結果 |
|---|---|---|
| 室內機名義制冷量合計 | 9.0 + 4.5 + 3.6 + 2.8 + 2.2 | 22.1 kW |
| 室外機名義制冷量 | 按機位凈寬與散熱間距可選檔位 | 18.0 kW |
| 配置率 | 22.1 ÷ 18.0 | 123% |
| 同時使用系數 | ★工程經驗:白天客廳 + 書房,夜間主臥 + 兒童房,全開時段短 | 約 0.75 |
| 最大同時冷量 | 20.83 × 0.75 | 約 15.6 kW |
| 同時使用時的容量余量 | 18.0 ? 15.6 | 約 2.4 kW |
123% 落在常規區間(一般控制在 130% 以內,見 JGJ 174—2010《多聯機空調系統工程技術規程》)的中高位置。 之所以敢取到這個位置,是因為這戶人家的作息非常規律:孩子上學后白天家里基本沒人, 客廳與書房幾乎不會同時使用;夜間主臥與兒童房同時開,客房關閉。 真正可能全開的只有周末午后,而這個時段室外機在 18.0 kW 下有約 2.4 kW 余量,足夠應付。

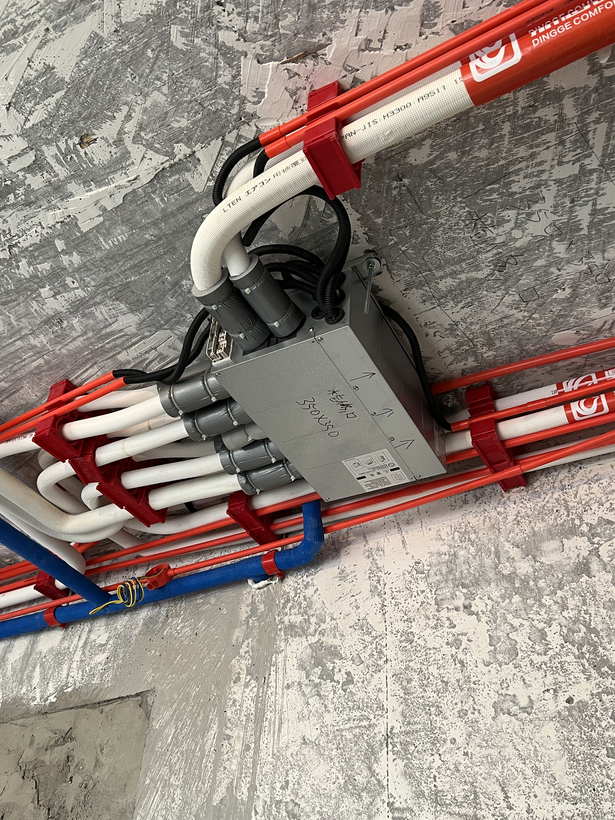

精裝房的管道工程有一半工作量花在「不改面層」上。室內機、冷媒管與冷凝水管最終都要藏進吊頂, 但藏進去之前,必須先在既有吊頂上找到一條走得通、又不需要大面積拆改的路徑。 本戶的控制點集中在原孔位處置、冷媒管走向、冷凝水出口與保溫封堵四處。
冷凝水這一項在精裝房里比在清水房里更棘手。清水房可以在結構板上重新開孔把水引到外墻, 精裝房的外墻內側貼著墻紙、外側貼著外墻面磚,再開一個排水孔意味著兩面的裝飾面都要修補。 本戶因此放棄外墻直排,改走戶內公衛地漏:五臺室內機的冷凝水由高到低匯成一條主管, 利用既有吊頂的空腔走向公衛,這條路徑能不能成立,取決于沿程剩余多少高差。 主管起點處的機身頂面與公衛地漏之間,可用落差約 320 ㎜,按 8‰ 的坡度計算, 排水段長度控制在 30 m 以內都能滿足,本戶實際路徑不到 18 m。
精裝房改造的工期比清水房長,不是因為機器難裝,而是因為每開一個孔都要跟著一套修復動作。 本戶安排 4 個工作日:第一天勘察、探測與定位,第二天打孔與室內機吊裝, 第三天管路、保溫、保壓與抽真空,第四天風口開孔、檢修口安裝與裝飾面修復。 每個階段結束都要留下照片與表單,這是凌先生在需求階段就定下來的條件。
| 階段 | 作業內容 | 留痕方式 | 完成判據 |
|---|---|---|---|
| 第 1 天 · 勘察 | 核對原預留孔位、冷凝水接口、電源回路與外機位尺寸,用管線探測儀逐面掃描墻內管線 | 現狀照片 + 既有條件勘察表 | 每個孔的「續用 / 廢棄 / 新增」結論書面確認 |
| 第 1 天 · 定位 | 彈出室內機中心線與管路走向線,標出全部新增孔位并編號 | 定位圖 + 孔位坐標照片 | 業主與現場對圖確認落位 |
| 第 2 天 · 開孔 | 按編號打孔,無塵切割跟隨吸塵;廢棄孔同步封堵 | 開孔前后對照照片 | 孔位避開梁、柱與墻內管線 |
| 第 2 天 · 吊裝 | 客餐廳局部吊頂下沿調整,五臺室內機吊桿固定并校平 | 吊裝照片 + 機身標高記錄 | 機身水平、檢修側朝向正確 |
| 第 3 天 · 管路 | 冷媒管下料連接、分歧管落位、冷凝水管敷設并逐段復測坡度 | 管路走向記錄 + 坡度復測表 | 坡度全程滿足 8‰ 且無倒坡 |
| 第 3 天 · 檢漏 | 充氮保壓觀察,抽真空至規定真空度并保持 | 壓力表讀數照片 + 起止時間記錄 | 壓力無下降、真空度不回升 |
| 第 4 天 · 收口 | 風口開孔、檢修口安裝、開孔邊口收口 | 收口細節照片 | 檢修口徒手可開、風口與機身對中 |
| 第 4 天 · 修復 | 批補膩子、打磨、底漆與面漆調色,墻紙部位補貼同批墻紙 | 修復前后對照照片 | 自然光與暖光下目視無色差與接縫 |
| 第 4 天 · 調試 | 逐臺試運行,核對出風溫度、噪聲與導風方向 | 調試記錄 + 移交清單 | 業主確認各房間控制與送風方向 |
精裝房的墻里和地面下都不是空的:給水管、照明與插座線管、燃氣管道, 有的還帶地暖盤管,位置與走向全部由現場實測決定,圖紙上未必標得全。 本戶在打孔前用管線探測儀對每一個擬開孔位置的周邊做了掃描,先在墻面上用鉛筆標出管線帶, 再把孔位挪開至少 100 ㎜。這個動作花的時間不到一小時,但如果打穿一根給水管, 就要敲開墻磚或地板來修,那時動到的成品面層比空調本身多得多。
精裝房改造中,工作量與開孔數量幾乎是線性關系——每多開一個孔,就多一處收口、 多一道批補、多一次調色。本戶的取舍原則是:先看原來的燈槽、窗簾盒、回風口這類「本來就有洞」的位置, 能借的借;再看不影響使用的墻角、柜體背后這類不顯眼的位置; 兩條都不成立時才在顯眼位置新開。最終五個機位對應的新增開孔只有 2 處, 其余全部落在原燈槽與原回風口的位置上。
石膏板吊頂、木質頂面與墻紙面是三種不同的修補做法。石膏板頂面開孔后, 先要在洞口四周加木龍骨或金屬收邊條把邊口襯直,再用石膏板條把縫隙補平, 批膩子兩遍、打磨后上底漆一遍、面漆兩遍,面漆用的是與原吊頂同批次、同光澤度的材料, 現場按樣板調色后再上墻。木質頂面不做膩子,而是用同色木飾面收邊條壓住孔口, 再用與木作漆膜同色號的修補漆處理邊線。墻紙部位如果必須穿管, 按洞口裁一塊同批次墻紙補貼,花紋對位,接縫放在不顯眼的轉角處。
墻面與頂面的色差在白天自然光和夜間暖光下表現不一樣,只在一種光線下驗收容易漏。 本戶的修復驗收安排在下午自然光充足時做一次,晚上開燈后再做一次, 觀察位置統一為距面層 1.5 m 正視,檢查三項:有沒有色差、有沒有目視可見的接縫、 邊口用手摸過去有沒有毛刺與臺階感。三項都過,才把該處標記為完工。
精裝房改造的交付,交付的不只是一臺能制冷的機器,還包括一套能對得上的記錄。 面層被切開又補好之后,只有照片與表單能說明每一處孔是怎么來的、修復到什么程度。 本戶把留痕拆成影像、表單、修復驗收單與售后登記四類,每一類都有明確的確認人。
| 留痕類別 | 記錄內容 | 確認方 | 歸檔去向 |
|---|---|---|---|
| 影像留痕 | 勘察現狀、開孔前后、吊裝、管路走向、保壓讀數、修復前后對照 | 現場業主或家屬共同查看 | 隨隱蔽工程記錄一并交付業主 |
| 表單留痕 | 既有條件勘察表、孔位坐標表、冷凝水坡度復測表、保壓與抽真空記錄 | 施工負責人簽字 | 業主留存一份,施工方歸檔一份 |
| 修復驗收單 | 各修復部位的材質、工藝、驗收時間與驗收結論 | 業主逐處確認 | 裝飾面修復完成后當場簽署 |
| 售后登記 | 設備型號、內機編號與房間對照、濾網規格、報修方式 | 業主接收 | 進入售后檔案,后續報修憑編號定位房間 |
移交后的第一次開機建議由業主自己完成,制冷季首次開機連續運行兩小時以上, 重點看兩件事:吊頂內有沒有滲水痕跡,風口邊緣有沒有凝露。 這兩項是精裝房改造最需要早發現的問題,一旦拖到面層返潮才察覺,修復范圍會擴大。
室內機嵌在既有吊頂內,氣流從條縫風口貼頂送出、沿外墻下沉,再從下方回風口回到吊頂內, 與柜機那種直吹式射流的體感差別很大:房間里溫度降下來,但站在風口下不會有明顯的吹風感。 本戶兒童房的內機避開了床頭上方,調試時把導風方向固定為斜向窗側,避免后期被隨手改動。
| 參數項 | 取值 | 說明 |
|---|---|---|
| 夏季室內設計溫度 | 26 ℃ | 按 GB 50736—2012 居住建筑室內設計參數 |
| 送風口風速 | 2.0~2.5 m/s | 低于此值射程不足,高于此值風噪明顯 |
| 回風口風速 | 2.5~3.0 m/s | 與檢修口合并設置,兼顧維護通道 |
| 室內機噪聲(低檔) | ≤26 dB(A) | 主臥與兒童房長期按此檔運行 |
| 房間通風 | 依賴既有外窗 | 未加裝獨立新風;回風口配置可拆洗初效濾網 |
| 控制方式 | 分室線控 + 集中控制器 | 支持運行狀態與歷史記錄查看 |
運行費用取決于設定溫度、使用時長、室外氣溫與圍護結構條件,沒有一個固定數。 下表按成都居民生活用電價格做一個量級測算,用于判斷費用水平,不代表實際賬單。
| 項目 | 取值 | 計算 | 結果 |
|---|---|---|---|
| 用電單價 | 0.5224 元/kWh | 成都居民生活用電一檔電價 | — |
| 夏季使用天數 | 約 110 天 | 6 月上旬至 9 月中旬 | — |
| 日均運行時長 | 約 9 小時 | 午后與夜間為主,工作日下午偏短 | — |
| 平均輸入功率 | 約 4.0 kW | ★工程經驗:已按同時使用情況折算 | — |
| 夏季耗電量 | — | 110 × 9 × 4.0 × 0.6 | 約 2 376 kWh |
| 夏季制冷電費 | — | 2 376 × 0.5224 | 約 1 240 元 |
| 項目名稱 | 德商·御府天驕 149 ㎡ 住宅家用中央空調安裝 |
| 樓盤地址 | 成都市天府新區劍南大道與牧華路交匯處 |
| 建筑面積 | 149 ㎡(套內約 118 ㎡) 4 室 2 廳 1 廚 2 衛 |
| 系統形式 | 一拖五多聯機(氟系統),5 臺側出風嵌入式室內機,1 臺 18.0 kW 室外機 |
| 服務內容 | 既有條件勘察與原孔位核驗、指標取值與逐間選型、配置率核算、既有吊頂內管路與風口定位、裝飾面修復與留痕交付 |
| 施工工期 | 4 個工作日,含管線探測、保壓檢漏、抽真空與裝飾面修復 |
| 記錄時間 | 案例整理(首個制冷季投運) |
